随着5G网络的全面铺开和持续深耕,通信工程师的工作边界正在不断拓展。过去,后台网优工程师可能更多地专注于参数调整、信令分析和性能优化;而如今,越来越多的项目要求前后台协同作业,网优人员也需要熟悉现场施工规范,掌握光缆线路的基本要求。无论是新建基站的光缆接入,还是日常维护中的故障定位,光缆施工质量直接关系到网络稳定性和业务感知。本文梳理了光缆施工中关于挂钩、预留、电杆、拉线、吊线等五大核心环节的规范与要求,建议从事通信建设与维护的工程师们收藏备查。












一、光缆挂钩的精准布设


挂钩是光缆线路中最基础、用量最大的部件,其规格主要有25mm和35mm两种。


施工中需注意:光缆挂钩的间距应为50cm,允许偏差控制在±3cm以内。电杆两侧的第一个挂钩,距离电杆杆身25cm处开始安装,允许偏差±2cm。

这一细节直接影响光缆在杆路上的受力均匀性,间距过大会导致垂弧增大,过小则浪费材料且增加风摆风险。


另外,在跨公路、跨铁路或跨越重要道路的位置,必须悬挂光缆警示牌,用以提醒过往车辆和施工机械注意净高,避免意外刮蹭破坏光缆。






二、光缆预留与接头盒的规范做法



光缆预留分为小预留和大预留两种,分别满足日常维护和故障修复的余量需求。


小预留:每5根电杆档杆处做一处弯曲预留,预留长度控制在25-30cm。预留部分需用15mm的塑料波纹管进行保护,防止外力损伤和日晒雨淋导致的老化。


大预留:每10根电杆档杆处做一处大预留,长度约12-15米。大预留一般采用“8”字形盘留固定在电杆上,便于今后光缆割接、改道或应急抢修时快速放缆。


关于光缆接头盒的安装,接头盒离电杆的距离应保持在60cm左右,方便维护人员登杆操作。接头盒两端的光缆同样需要做大预留,以便于后续二次开盒或更换接头盒时无需重新布放主干光缆。



三、电杆立设的标准要求



电杆立设是架空光缆线路的基础,其位置、深度、垂直度直接决定了整条线路的稳定性。


杆距标准:市区环境因道路和建筑物密集,杆距一般为35-40米;郊区相对开阔,杆距可放宽至45-50米。

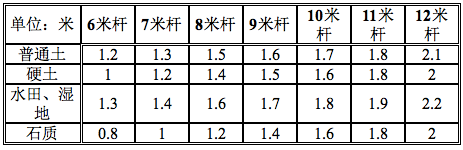

洞深要求:电杆洞深需要根据杆高和土壤条件确定,偏差应小于5cm。洞深不足容易导致倒杆,过深则浪费材料和人工。




垂直度控制:直线线路上的电杆,中心线的偏差不应大于5cm,电杆本身需上下垂直,不得倾斜。转角杆应在线路转角内移10-15cm,允许略微外倒但不能内扑;终端杆竖立后应向拉线方向倾斜10-20cm,以平衡吊线和光缆的拉力。


杆号喷印:电杆喷号时,最末一字或杆号牌下边字迹距地面2.5m,杆号应面向公路便于巡查识别。喷字内容需包含移动标识、杆路建设年份、A端至B端的基站简称以及电杆顺序号,方便后期维护定位。



四、拉线配置与安全防护



拉线是平衡电杆受力、防止倒杆断杆的关键构件,尤其对于角杆、终端杆和大跨越杆位,拉线质量容不得半点马虎。


拉线规格:角杆拉线常用7/2.6镀锌钢绞线,最小拉断力约4100公斤,能够满足绝大多数架空线路的张力需求。


扎固方式:拉线扎固主要有另缠法、夹板法和卡固法三种,施工人员可根据现场条件和工具配备选择最合适的方式。


绝缘与防护:靠近高压电力设施及热闹市区的拉线,必须加装绝缘子,绝缘子离地面距离应在2米以上,防止强电入侵光缆导致安全事故。




位于人行道上的拉线,还需加套竹筒或PVC管保护,并刷红白相间的反光油漆,夜间行人或车辆不易误撞。


安装位置:转角杆上的单条拉线,其抱箍应安装在吊线夹板之上10cm处;双方向拉线抱箍则安装在吊线下方40cm处。这些定位经过多年实践验证,能最大程度发挥拉线的平衡作用。



五、吊线施工的关键技术参数



吊线承载着光缆的全部重量,其施工质量直接决定了光缆的垂弧高度和安全间距。


吊线材质与规格:一般吊线比拉线程式降低一级,采用7/2.2镀锌钢绞线,每盘标准长度为2公里,最小拉断力为2940公斤。吊线之间的连接需用蛋形隔电子(规格5吨),以隔离不同区段的电气连续性并便于维护分段。


接地要求:吊线每公里需做直埋式接地连接,接地电阻应符合设计要求,这既是防雷需要,也是设备安全和人身安全的保障。


最小垂直净距:吊线(及所挂光缆)与其他建筑物或设施之间的净距必须满足以下最小值:


市区街道:5.5米


公路:5.5米


土路:4.5米


树木:1.0米


通信线路:0.6米




特殊角杆处理:当两条吊线之间的夹角在145度至168度之间时,外角杆需加装吊线辅助装置,以分担额外张力;当

分享到:
客服服务热线
400-9693-661
微信公众号
手机浏览

免责声明:本站信息均由求职者、招聘者自由发布,通信人才网管理系统不承担因内容的合法性及真实性所引起的一切争议和法律责任。 版权所有:贵州亨贞科技有限责任公司 人力资源服务许可证:(黔)人服证字2023第0115005813号 黔ICP备2023005864号

地址:贵州省贵阳市观山湖区世纪金源财富中心C座10楼 EMAIL:goushuang@yunhuichefu.com

Powered by PHPYun.

用微信扫一扫
